Quy trình thanh toán IPC và công tác phát sinh: trang giới thiệu bộ tài liệu

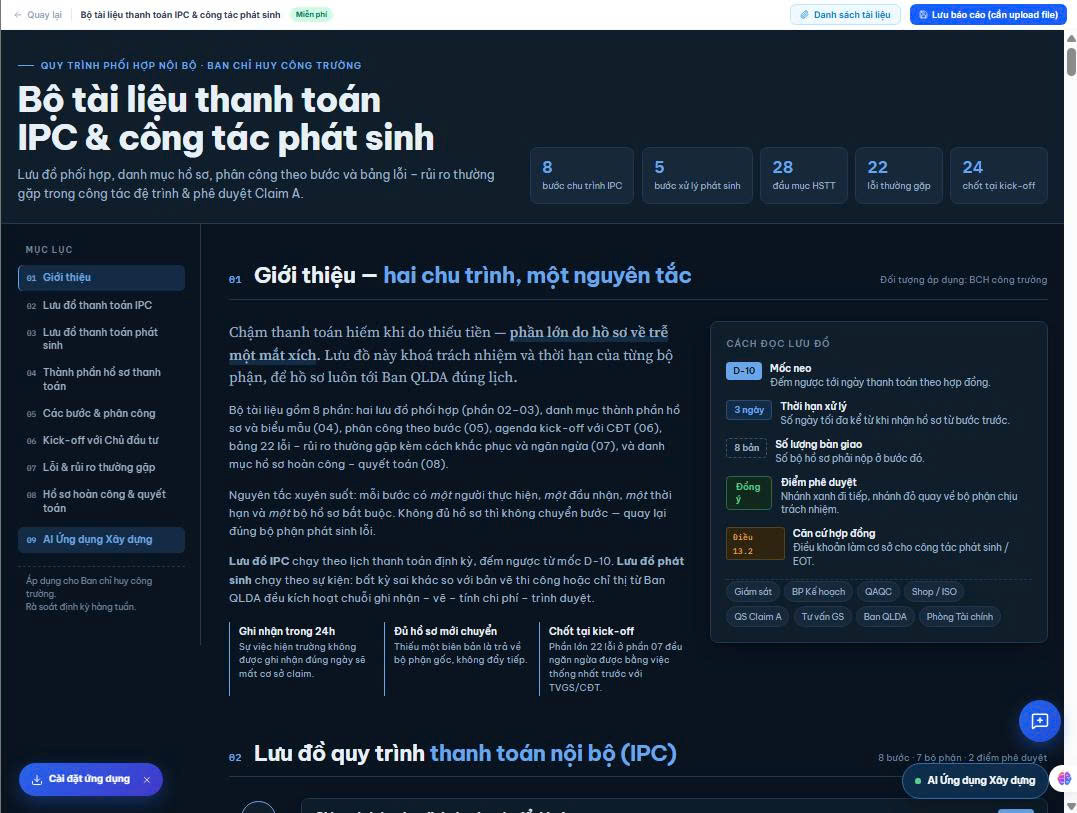

Trang giới thiệu: hai chu trình, một nguyên tắc và cách đọc lưu đồ.

Quy trình thanh toán IPC ở nhiều công trường tồn tại trong đầu của một người QS, không nằm trên giấy. Tới kỳ thanh toán, giám sát chưa chốt khối lượng, QA/QC chưa đủ hồ sơ chất lượng, QS chờ, và hồ sơ tới tư vấn giám sát trễ một tuần. Bộ tài liệu thanh toán IPC và công tác phát sinh trên tools.xaydung.ai viết quy trình đó ra thành lưu đồ, có người làm, đầu nhận, thời hạn và bộ hồ sơ bắt buộc ở từng bước.

Trả lời nhanh: Bộ tài liệu thanh toán IPC và công tác phát sinh là tài liệu quy trình phối hợp nội bộ cho ban chỉ huy công trường, gồm lưu đồ thanh toán IPC 8 bước, lưu đồ xử lý phát sinh 5 bước, 28 đầu mục hồ sơ thanh toán, 22 lỗi thường gặp và 24 điểm cần chốt tại kick-off. Xem miễn phí tại tools.xaydung.ai.

Bộ tài liệu thanh toán IPC và công tác phát sinh là gì?

IPC là chứng chỉ thanh toán tạm theo kỳ. Bộ tài liệu mô tả cách các bộ phận trong ban chỉ huy phối hợp để hồ sơ thanh toán với chủ đầu tư tới ban quản lý dự án đúng lịch. Tài liệu gồm 8 phần: hai lưu đồ phối hợp, danh mục thành phần hồ sơ và biểu mẫu, phân công theo bước, nội dung họp kick-off với chủ đầu tư, bảng lỗi và rủi ro thường gặp, danh mục hồ sơ hoàn công và quyết toán.

Tài liệu mở đầu bằng một nhận định mà người làm thanh toán nào cũng gật đầu: chậm thanh toán hiếm khi do thiếu tiền, phần lớn do hồ sơ về trễ một mắt xích.

Trong bộ tài liệu có gì, dùng được gì: bảng tóm tắt

Thành phầnNội dungLợi ích
Lưu đồ thanh toán IPC8 bước, 7 bộ phận, 2 điểm phê duyệt, đếm ngược từ mốc D-10Mỗi bộ phận biết việc của mình và hạn phải xong
Lưu đồ thanh toán phát sinh5 bước, kích hoạt theo sự kiệnPhát sinh được ghi nhận ngay, không dồn về cuối
Danh mục hồ sơ thanh toán28 đầu mục, chia nhóm khối lượng và chất lượngKhông nộp thiếu hồ sơ rồi bị trả
Phân công theo bướcAi thực hiện, ai nhận, bao nhiêu bảnHết cảnh đùn việc giữa các bộ phận
Nội dung kick-off với chủ đầu tư24 điểm cần chốtThống nhất trước, tránh tranh cãi về sau
Bảng lỗi và rủi ro22 lỗi kèm cách khắc phục và ngăn ngừaHọc từ lỗi của người đi trước
Hồ sơ hoàn công và quyết toánDanh mục cần chuẩn bịĐóng dự án không bị treo tiền

Các thành phần chính và lợi ích từng phần

1. Lưu đồ IPC đếm ngược từ mốc D-10

Chu trình IPC chạy theo lịch thanh toán định kỳ và đếm ngược tới ngày thanh toán theo hợp đồng. Trước 10 ngày, giám sát điều tiết thi công bám lịch thanh toán. Trước 9 ngày, bộ phận kế hoạch chốt khối lượng kỳ. Trước 5 ngày, QA/QC chuẩn bị xong hồ sơ chất lượng. Sau đó QS tổng hợp, trình tư vấn giám sát rồi ban quản lý dự án, mỗi bước có số ngày xử lý tối đa.

Lợi ích: thời hạn không còn là “càng sớm càng tốt”. Mỗi bộ phận có một ngày cụ thể. Khi hồ sơ trễ, bạn biết trễ ở mắt xích nào.

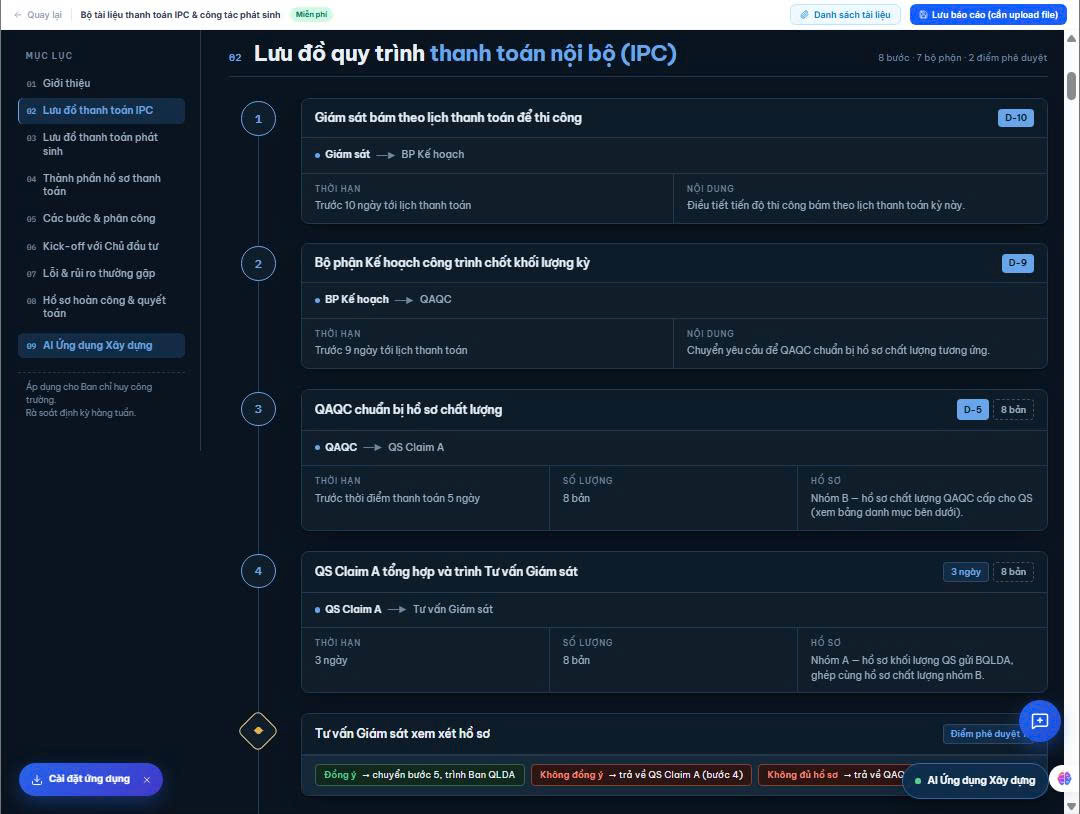

Lưu đồ quy trình thanh toán nội bộ IPC từ bước 1 đến bước 4
Lưu đồ thanh toán IPC: các bước đầu, đếm ngược từ mốc D-10.

2. Hai điểm phê duyệt và đường quay lại

Lưu đồ có hai điểm phê duyệt. Tại mỗi điểm, nhánh đồng ý đi tiếp, nhánh không đồng ý quay về đúng bộ phận chịu trách nhiệm: sai ở khối lượng thì về QS, thiếu hồ sơ chất lượng thì về QA/QC.

Lợi ích: hồ sơ bị trả không còn dồn hết về QS. Lỗi ở đâu, sửa ở đó.

3. Lưu đồ phát sinh chạy theo sự kiện

Khác với IPC chạy theo lịch, lưu đồ phát sinh được kích hoạt bởi bất kỳ sai khác nào so với bản vẽ thi công hoặc chỉ thị từ ban quản lý dự án. Chuỗi xử lý gồm ghi nhận, vẽ, tính chi phí và trình duyệt. Nguyên tắc được nhấn mạnh: ghi nhận trong 24 giờ, vì sự việc hiện trường không được ghi nhận đúng ngày sẽ mất cơ sở để đòi.

Lợi ích: phát sinh là nơi nhà thầu mất tiền nhiều nhất vì thiếu căn cứ. Có lưu đồ, việc ghi nhận trở thành phản xạ của cả ban chỉ huy, không phụ thuộc trí nhớ một người.

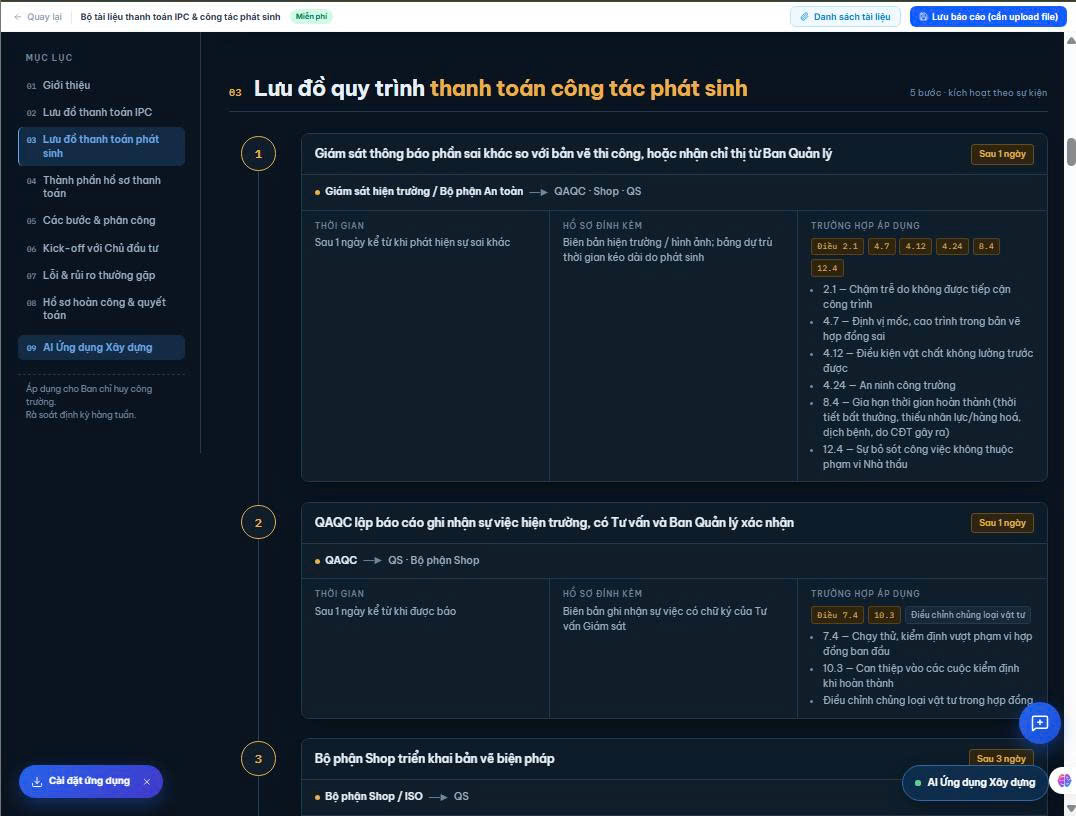

Lưu đồ quy trình thanh toán công tác phát sinh
Lưu đồ thanh toán công tác phát sinh, kích hoạt theo sự kiện.

4. Danh mục 28 đầu mục hồ sơ thanh toán

Hồ sơ được chia nhóm: nhóm hồ sơ khối lượng do QS gửi ban quản lý dự án và nhóm hồ sơ chất lượng do QA/QC cấp cho QS, kèm số bản phải nộp ở từng bước.

Lợi ích: bạn có một danh sách kiểm trước khi nộp. Nguyên tắc của tài liệu là đủ hồ sơ mới chuyển bước; thiếu một biên bản là trả về bộ phận gốc, không đẩy tiếp.

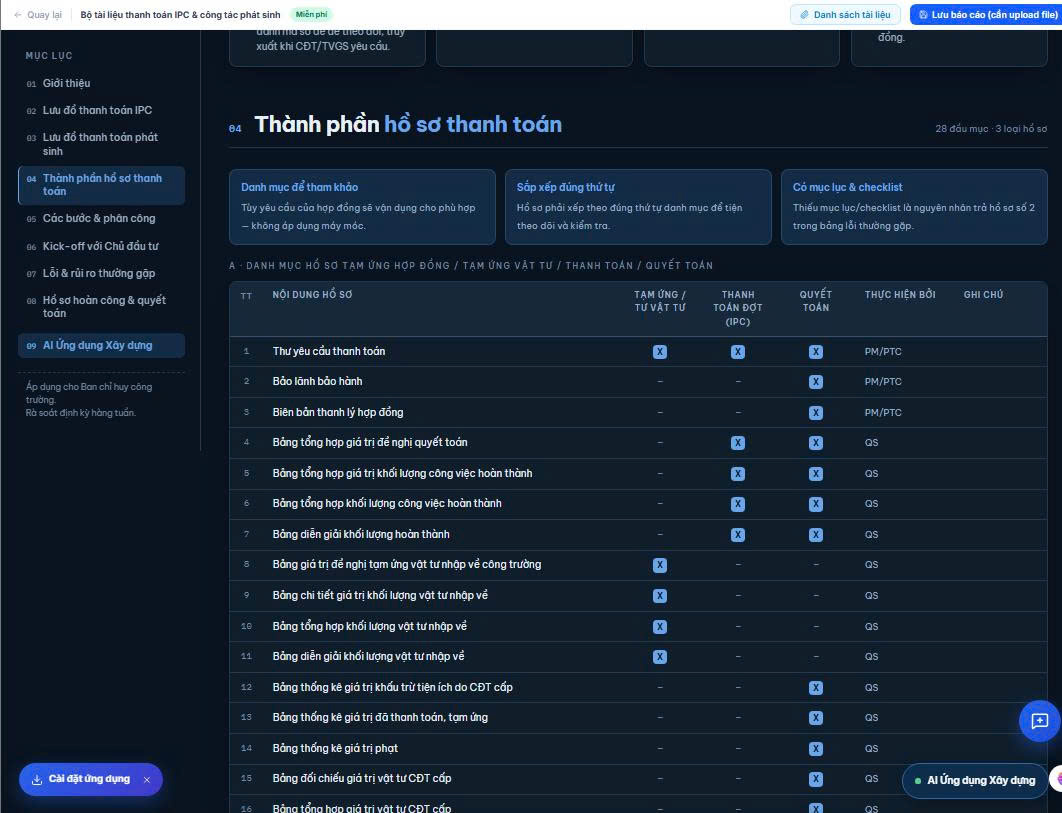

Thành phần hồ sơ thanh toán: danh mục theo tạm ứng, thanh toán đợt, quyết toán
Thành phần hồ sơ thanh toán: 28 đầu mục.

5. 24 điểm chốt tại kick-off và 22 lỗi thường gặp

Tài liệu có nội dung họp kick-off với chủ đầu tư và bảng 22 lỗi, rủi ro thường gặp kèm cách khắc phục, cách ngăn ngừa. Theo tài liệu, phần lớn các lỗi này ngăn được bằng việc thống nhất trước với tư vấn giám sát và chủ đầu tư.

Lợi ích: biểu mẫu nào, bao nhiêu bản, ai ký, thời hạn phản hồi bao lâu, tất cả nên chốt từ đầu dự án. Chốt muộn thì mỗi kỳ thanh toán lại tranh luận một lần.

Chỉ có mười phút? Mở thẳng phần 07 về lỗi và rủi ro thường gặp. Đánh dấu những lỗi dự án bạn đã gặp, rồi xem cột cách ngăn ngừa.

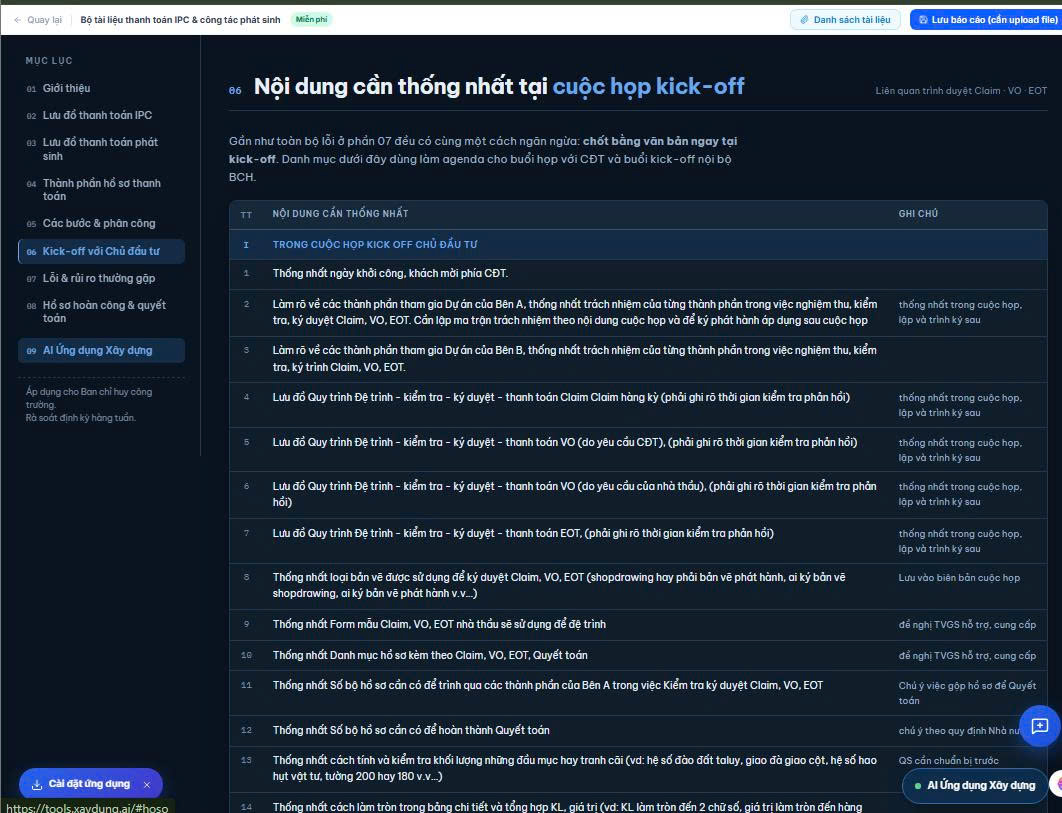

Nội dung cần thống nhất tại cuộc họp kick-off với chủ đầu tư
Nội dung cần thống nhất tại cuộc họp kick-off.

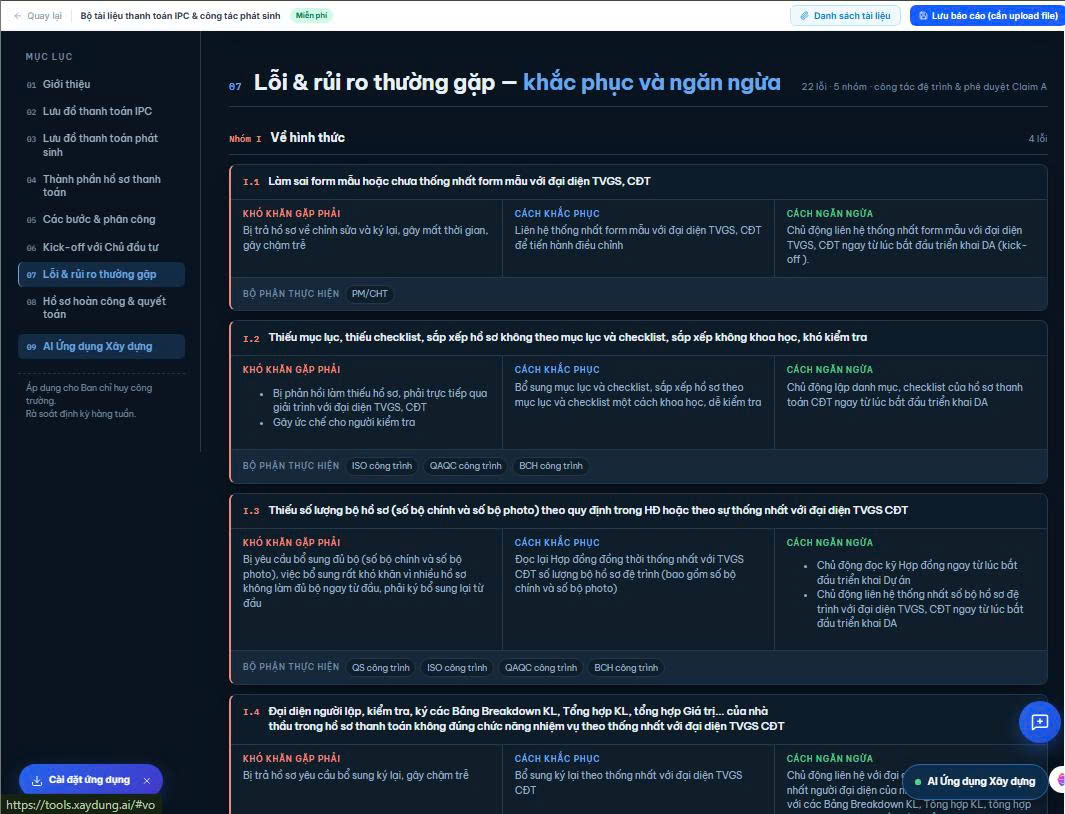

Bảng lỗi và rủi ro thường gặp kèm cách khắc phục, ngăn ngừa
Lỗi và rủi ro thường gặp: khó khăn, cách khắc phục, cách ngăn ngừa.

Trên công trường thực tế: hồ sơ thanh toán trễ ở đâu

  1. Khối lượng chốt muộn. Giám sát thi công bận hiện trường, chốt khối lượng sát ngày. QA/QC không kịp làm hồ sơ chất lượng tương ứng.
  2. Hồ sơ chất lượng thiếu chữ ký. Một biên bản nghiệm thu chưa ký làm cả bộ hồ sơ khối lượng phải chờ.
  3. Phát sinh trộn vào thanh toán kỳ. Khối lượng phát sinh chưa được duyệt mà đưa vào IPC thì cả kỳ bị trả.
  4. Không ai theo dõi thời hạn phản hồi của tư vấn giám sát. Hợp đồng có quy định số ngày, nhưng không ai đếm.

Bộ tài liệu không tự làm hồ sơ thay bạn. Nó là khung quy trình mà ban chỉ huy cần điều chỉnh theo điều khoản hợp đồng của dự án mình, đặc biệt là các mốc ngày và số bản nộp.

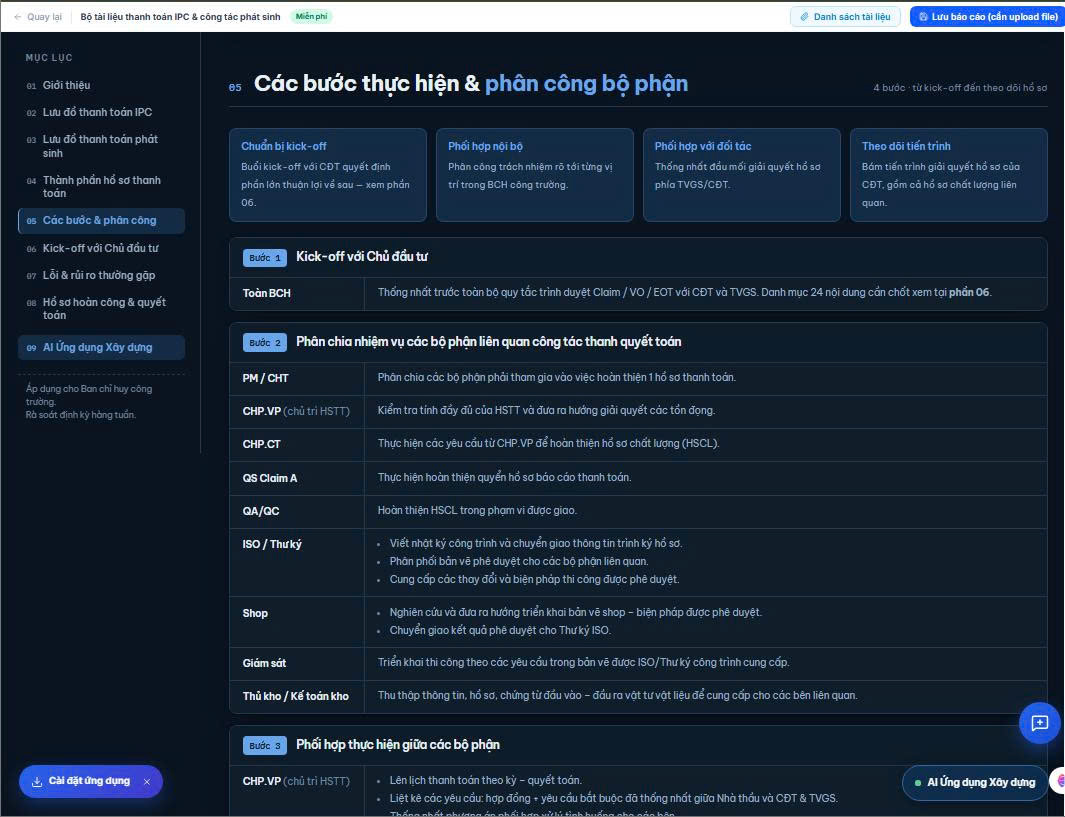

Các bước thực hiện và phân công bộ phận trong ban chỉ huy
Các bước thực hiện và phân công bộ phận.

Cách áp dụng quy trình thanh toán IPC cho dự án của bạn

  1. Mở bộ tài liệu tại tools.xaydung.ai và đọc phần giới thiệu, cách đọc lưu đồ.
  2. Đối chiếu lưu đồ IPC với hợp đồng của bạn: thay mốc ngày, số bản nộp theo điều khoản thanh toán thực tế.
  3. Phân công theo bước cho từng người trong ban chỉ huy và thống nhất trong một buổi họp.
  4. Dùng 24 điểm chốt làm nội dung họp kick-off với chủ đầu tư, tư vấn giám sát.
  5. Rà soát định kỳ hằng tuần theo khuyến nghị của tài liệu.

Bộ tài liệu này phù hợp với ai, chưa phù hợp với ai?

Phù hợp nếu bạn:

  • Là QS phụ trách thanh toán với chủ đầu tư, chỉ huy trưởng hoặc chỉ huy phó.
  • Là QA/QC, kỹ sư kế hoạch cần biết mình nằm ở đâu trong chu trình thanh toán.
  • Đang chuẩn bị khởi công và cần nội dung cho buổi kick-off.

Chưa phù hợp nếu bạn:

  • Cần mẫu hợp đồng hoặc tư vấn pháp lý về điều khoản thanh toán. Tài liệu là quy trình phối hợp nội bộ.
  • Làm ở phía chủ đầu tư. Lưu đồ được viết từ góc nhìn ban chỉ huy công trường của nhà thầu.

Câu hỏi thường gặp

Bộ tài liệu này có mất phí không?

Không. Bộ tài liệu thanh toán IPC và công tác phát sinh xem miễn phí trên tools.xaydung.ai.

D-10, D-9, D-5 nghĩa là gì?

Đó là các mốc đếm ngược tới ngày thanh toán theo hợp đồng. D-10 là trước ngày thanh toán 10 ngày. Các mốc này là mốc neo của lưu đồ, bạn nên điều chỉnh theo lịch thanh toán thực tế trong hợp đồng của mình.

Lưu đồ IPC và lưu đồ phát sinh khác nhau ở đâu?

Lưu đồ IPC chạy theo lịch thanh toán định kỳ. Lưu đồ phát sinh chạy theo sự kiện: mỗi khi có sai khác so với bản vẽ thi công hoặc có chỉ thị thay đổi, chuỗi ghi nhận, vẽ, tính chi phí, trình duyệt được kích hoạt.

Có áp dụng nguyên xi cho mọi dự án được không?

Không nên. Số ngày xử lý, số bản nộp và thành phần hồ sơ phụ thuộc hợp đồng và yêu cầu của từng chủ đầu tư. Hãy coi bộ tài liệu là khung, rồi chỉnh theo dự án.

Mở bộ tài liệu và soát chu trình thanh toán của bạn hôm nay

Trước kỳ thanh toán tới, hãy thử vẽ lại chu trình hiện tại của ban chỉ huy và đặt cạnh lưu đồ 8 bước.

Xem miễn phí Bộ tài liệu thanh toán IPC và công tác phát sinh tại tools.xaydung.ai: mở tài liệu, bắt đầu từ lưu đồ IPC và bảng 22 lỗi thường gặp.

Dùng thêm công cụ miễn phí và học cách tự làm ra chúng

Bộ tài liệu cho bạn quy trình trên giấy. Để quy trình đó chạy bằng dữ liệu, bạn có hai hướng đi tiếp:

  1. Trải nghiệm thêm các công cụ miễn phí dành cho kỹ sư xây dựng: mở kho công cụ tại tools.xaydung.ai và chọn công cụ đúng với đầu việc bạn đang làm.
  2. Học cách tự tạo ra những công cụ như thế này cho chính công việc của mình: xem chương trình Ứng dụng AI vào Quản lý Xây dựng, 07 buổi học mà sản phẩm cuối khóa là công cụ do chính học viên tự dựng.
