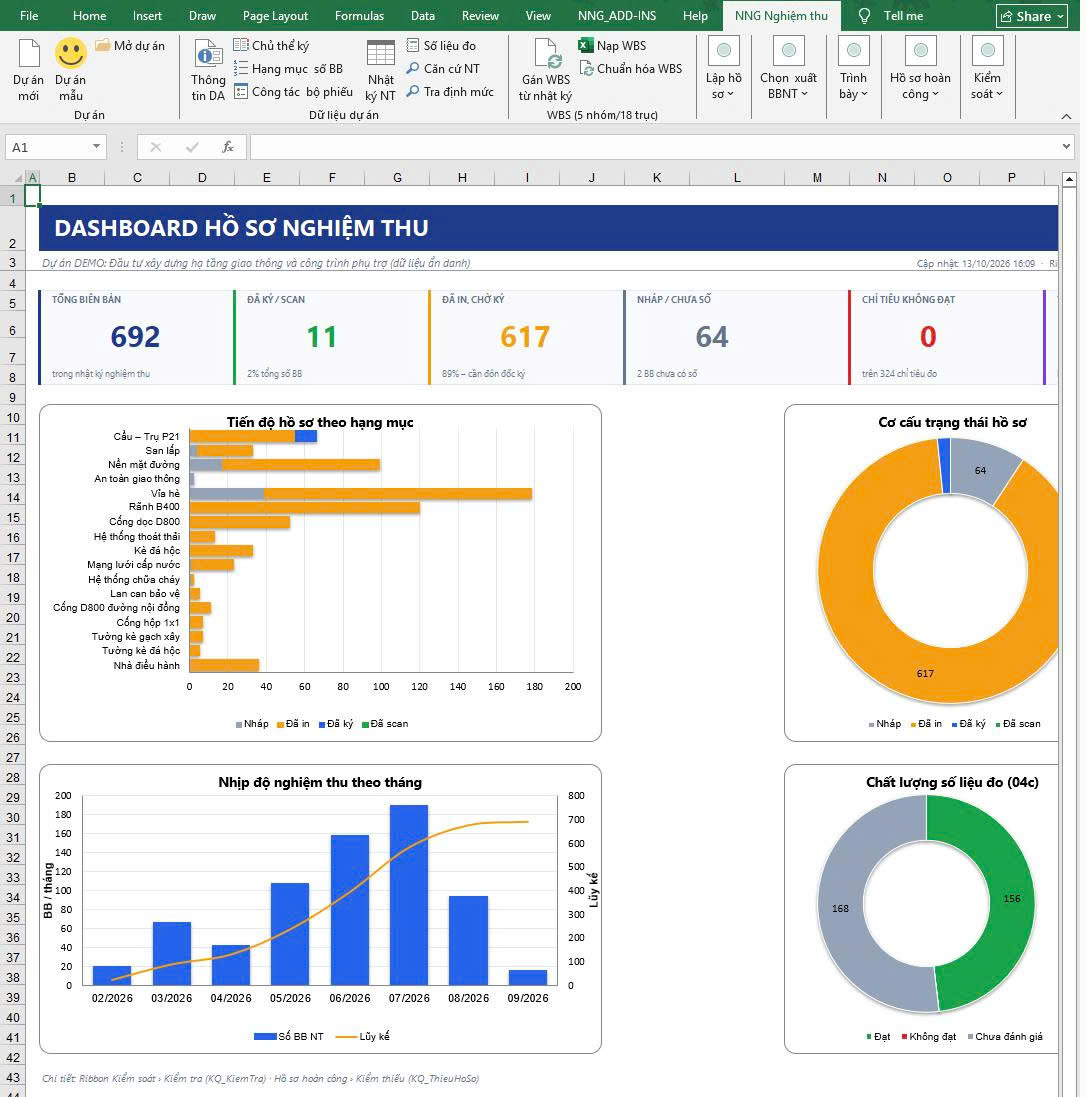

Lập biên bản nghiệm thu bằng Excel: Dashboard hồ sơ nghiệm thu của add-in NNG BBNT Pro
Dashboard hồ sơ nghiệm thu trong dự án mẫu: thẻ chỉ số và biểu đồ tiến độ theo hạng mục.

Lập biên bản nghiệm thu bằng Excel là việc chiếm nhiều giờ nhất của kỹ sư QA/QC và giám sát, dù bản thân nó không khó. Mỗi biên bản lặp lại cùng thành phần ký, cùng căn cứ, cùng tiêu chuẩn, chỉ khác ngày giờ, vị trí và kết quả. Làm tay vài trăm biên bản thì thế nào cũng có số trùng, giờ chồng nhau, hoặc một tiêu chuẩn đã hết hiệu lực. Add-in NNG BBNT Pro đưa việc lặp lại đó về một nguyên tắc: nhập một dòng nhật ký, ra một biên bản.

Trả lời nhanh: NNG BBNT Pro là add-in Excel của Nhất Nghệ để lập biên bản nghiệm thu tự động. Bạn khai dữ liệu dự án một lần, nhập nhật ký nghiệm thu, add-in đánh số, kiểm lỗi, dựng bộ phiếu, xuất PDF hoặc Word và gom thành hồ sơ hoàn công. Bộ cài tải miễn phí tại tools.xaydung.ai.

Add-in lập biên bản nghiệm thu NNG BBNT Pro là gì?

Sau khi cài, Excel có thêm tab NNG Nghiệm thu. Add-in chạy trên Windows với Excel 2010 trở lên, bản 32-bit hoặc 64-bit, và cần Microsoft Word nếu bạn muốn xuất file .docx. Bộ cài nặng khoảng 2 MB, kèm một dự án mẫu ẩn danh 692 biên bản để bạn thử ngay.

Add-in làm việc theo lưu đồ 7 giai đoạn, từ khởi tạo dự án tới bàn giao hồ sơ hoàn công. Ở mỗi giai đoạn có điểm kiểm soát: chưa đạt thì quay lại bước được chỉ định, không đi tiếp.

Một điều cần nói rõ: add-in không tạo ra số liệu đo. Số đo phải là số đo hiện trường do bạn nhập; add-in chỉ tính sai lệch và kết luận Đạt hoặc Không đạt.

Tính năng nào, lợi ích gì: bảng tóm tắt

Tính năngBạn làm gìLợi ích
Khai dữ liệu nền một lầnNhập thông tin dự án, chủ thể ký, hạng mục, căn cứKhông gõ lại thành phần ký và căn cứ ở từng biên bản
1 dòng nhật ký thành 1 biên bảnNhập ngày giờ, hạng mục, công tác, vị trí, kết quảBiên bản được dựng từ dữ liệu, không soạn tay
Sinh biên bản theo quy trìnhKhai kế hoạch cho công việc lặp theo chuỗiTạo cả chuỗi biên bản với giờ bắt đầu, kết thúc theo từng bước
Kiểm tra dữ liệuBấm Kiểm tra trước khi trình kýBắt trùng số, chồng giờ, sai trình tự trước khi các bên ký
Sổ tiêu chuẩnKhai số hiệu TCVN và tình trạng hiệu lựcĐược cảnh báo khi dùng tiêu chuẩn mơ hồ hoặc hết hiệu lực
Xuất PDF và WordChọn biên bản, xem trước, xuấtTên file theo chuẩn, Word có bản chỉnh sửa được
Hồ sơ hoàn côngLập danh mục, bìa, kiểm thiếuBiết thiếu biên bản hoặc bản scan nào trước ngày nộp
DashboardBấm Kiểm soát rồi Dashboard6 thẻ chỉ số và 4 biểu đồ theo dõi tiến độ nghiệm thu

Năm nhóm tính năng chính và lợi ích từng nhóm

1. Dữ liệu nền khai một lần, dùng cho toàn bộ biên bản

Bạn khai thông tin dự án, chủ thể ký của chủ đầu tư, tư vấn giám sát và nhà thầu, ký hiệu hạng mục cùng mẫu số biên bản, bộ phiếu cho từng loại công tác, căn cứ nghiệm thu theo nhóm và sổ tiêu chuẩn.

Lợi ích: người ký đổi, bạn sửa một chỗ. Căn cứ hợp đồng thêm phụ lục, bạn sửa một chỗ. Mọi biên bản xuất sau đó đều cập nhật theo. Cũng vì vậy mà dữ liệu nền cần khai cẩn thận: sai ở đây sẽ sai hàng loạt.

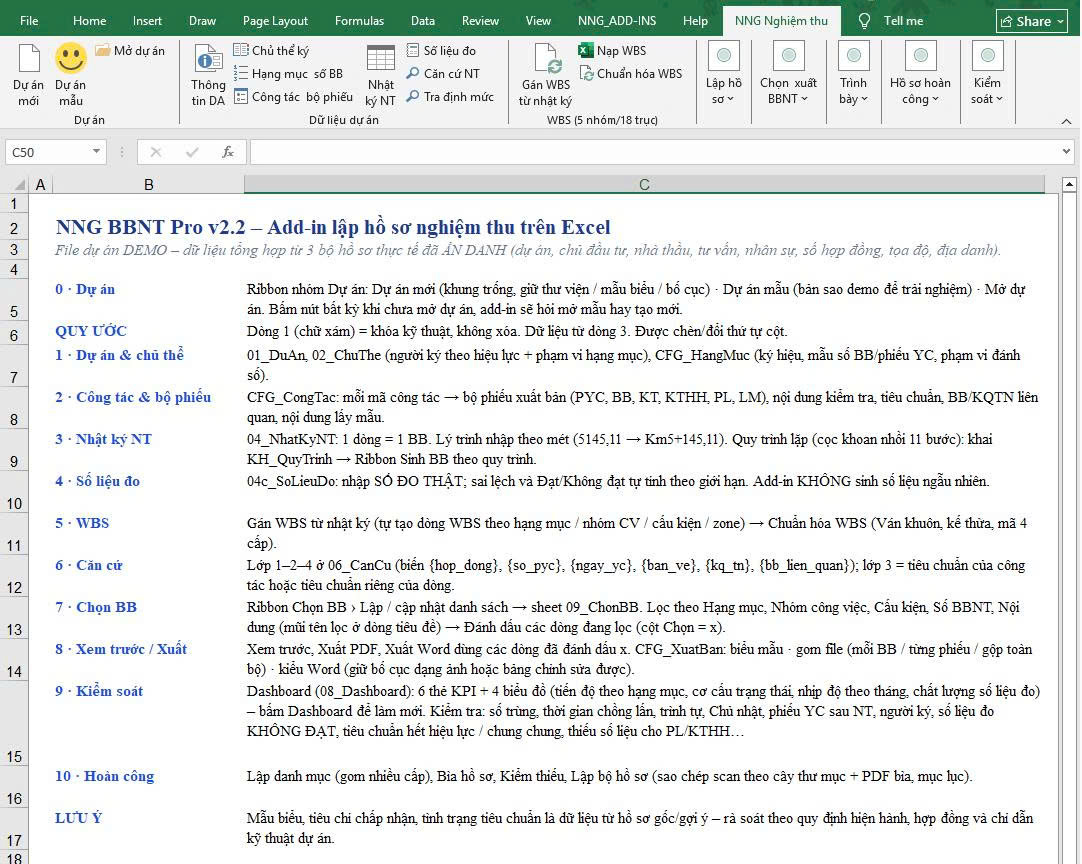

Tab NNG Nghiệm thu trên ribbon Excel và sheet hướng dẫn
Tab NNG Nghiệm thu trên ribbon và sheet hướng dẫn của file dự án mẫu.

2. Nhật ký nghiệm thu và sinh biên bản theo quy trình

Với công việc lẻ, bạn nhập trực tiếp từng dòng nhật ký. Với công việc lặp theo chuỗi, ví dụ cọc khoan nhồi 11 bước, bạn khai kế hoạch quy trình cho từng cấu kiện, add-in tự tạo chuỗi dòng nhật ký với giờ bắt đầu và kết thúc theo từng bước. Khi cần tra mã định mức, add-in có thư viện 14.311 công tác, tìm được không dấu.

Lợi ích: phần việc lặp lại nhiều nhất của hồ sơ chất lượng được rút xuống còn việc khai kế hoạch. Bạn dành thời gian cho số đo hiện trường, thứ không thể tự động.

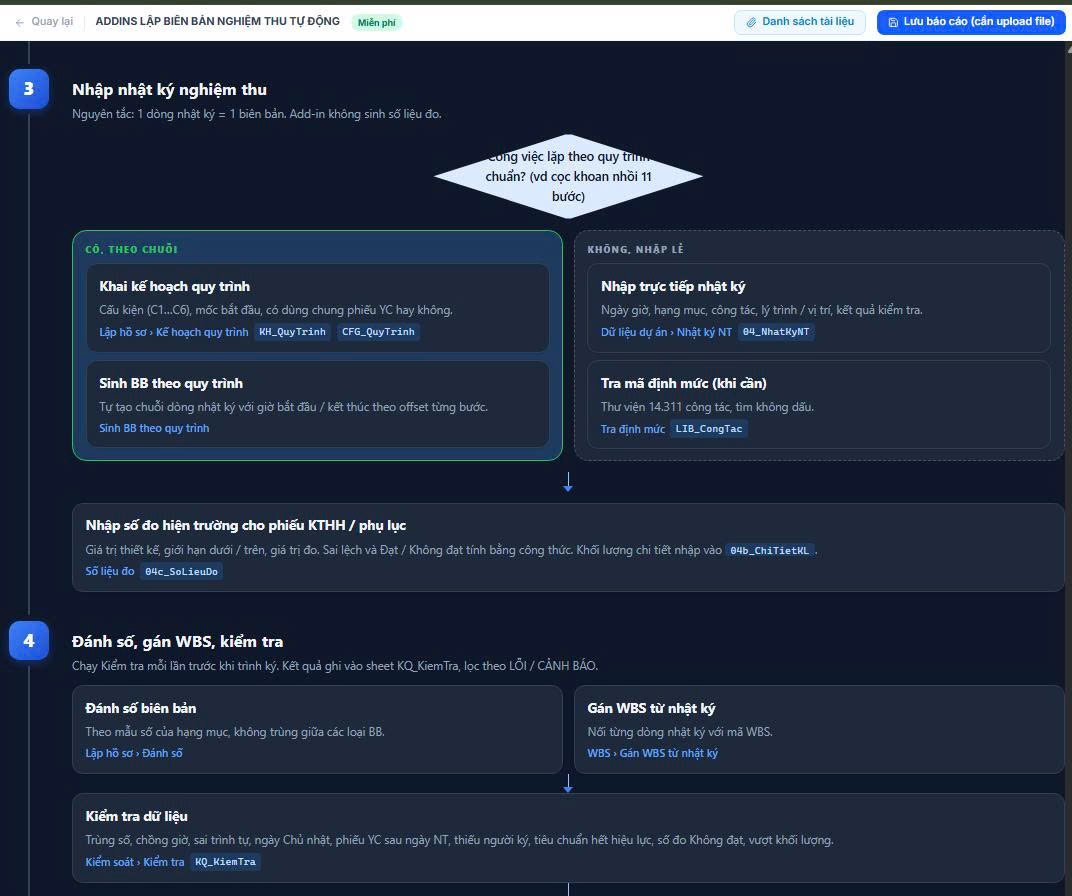

Lưu đồ nhập nhật ký nghiệm thu và đánh số, gán WBS, kiểm tra
Lưu đồ giai đoạn 3 và 4: nhập nhật ký nghiệm thu, đánh số, gán WBS, kiểm tra.

3. Kiểm tra dữ liệu trước mỗi đợt trình ký

Nút Kiểm tra dò các lỗi: trùng số biên bản, chồng giờ, sai trình tự, nghiệm thu ngày Chủ nhật, phiếu yêu cầu sau ngày nghiệm thu, thiếu người ký, tiêu chuẩn hết hiệu lực, số đo Không đạt, vượt khối lượng. Kết quả ghi vào một sheet riêng, lọc được theo LỖI và CẢNH BÁO.

Lợi ích: lỗi được bắt trước khi tư vấn giám sát trả hồ sơ. Lỗi thì phải sửa ở dữ liệu gốc; cảnh báo không chặn xuất bản nhưng cần có người xác nhận, ví dụ nghiệm thu ngày Chủ nhật có lý do.

4. Xem trước và xuất PDF, Word

Bạn lọc biên bản theo hạng mục, nhóm công việc, cấu kiện, số biên bản hoặc nội dung, đánh dấu các dòng cần xuất rồi xem trước bộ phiếu. Bố cục, lề trang, logo chỉnh được. Khi xuất, tên file theo chuẩn gồm số thứ tự, số biên bản, nội dung và ngày. Word có hai kiểu: giữ nguyên bố cục như PDF, hoặc dạng bảng chỉnh sửa được.

Lợi ích: bộ hồ sơ in ra đồng nhất, tên file tìm lại được. Nếu máy chưa cài Word, bạn vẫn xuất PDF bình thường.

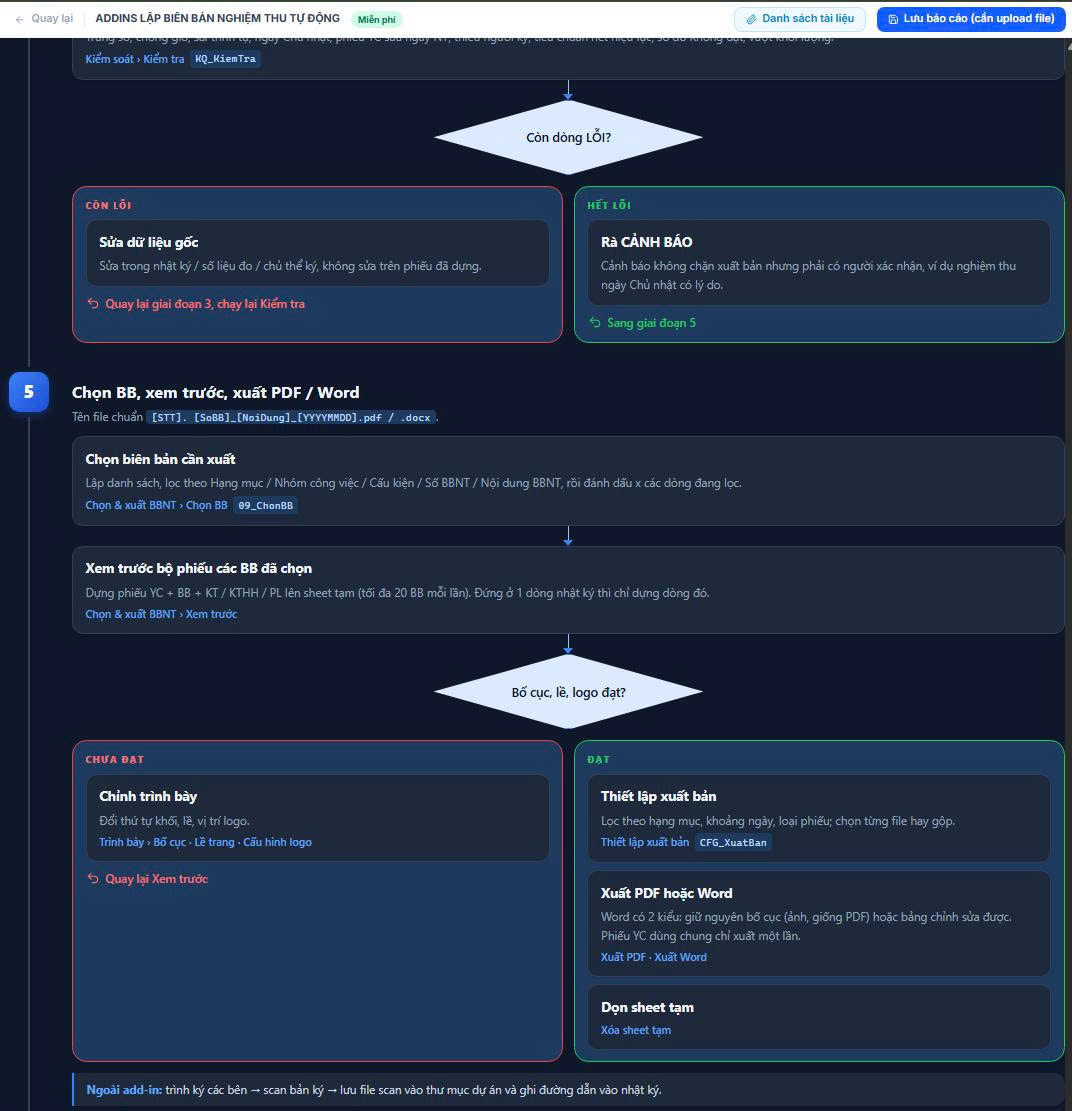

Lưu đồ chọn biên bản, xem trước và xuất PDF, Word
Lưu đồ giai đoạn 5: chọn biên bản, xem trước, xuất PDF hoặc Word.

5. Hồ sơ hoàn công và kiểm thiếu

Add-in gom biên bản theo hạng mục, nhóm công việc, cấu kiện, lập danh mục, lập bìa, rồi đối chiếu cây WBS với biên bản đã có và file scan. Khi lập bộ hồ sơ, add-in đưa ra bảng kế hoạch sao chép để bạn duyệt trước, sau đó mới sao chép file scan theo cây thư mục. File gốc không bị di chuyển hay xóa.

Lợi ích: bạn biết hồ sơ hoàn công còn thiếu gì từ sớm, không đợi tới lúc bàn giao mới đi tìm.

Muốn thử trước khi làm dự án thật? Cài xong, vào tab NNG Nghiệm thu, bấm Dự án mẫu. Bạn có ngay bản sao 692 biên bản ẩn danh để thử Chọn BB, Xem trước, Xuất PDF, Kiểm tra và Dashboard.

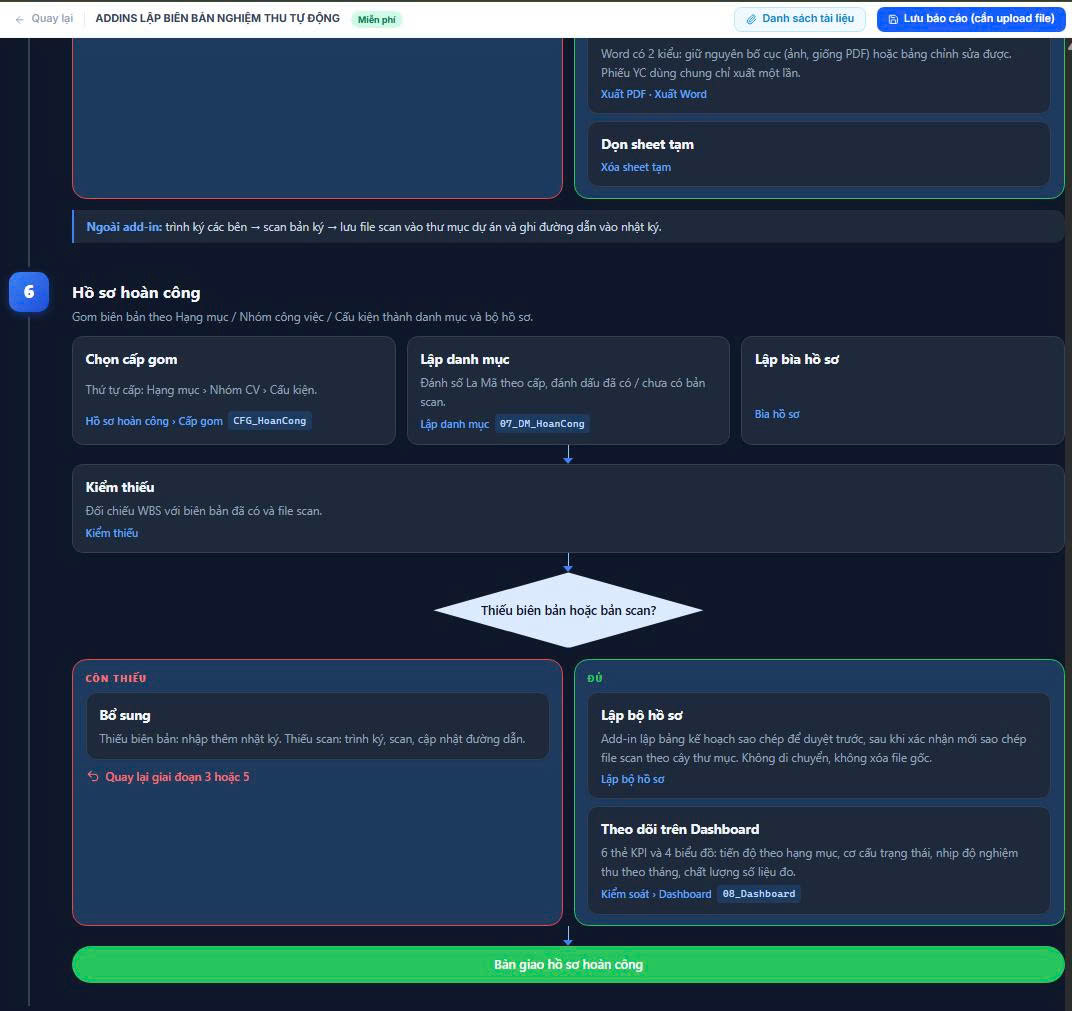

Lưu đồ lập hồ sơ hoàn công và kiểm thiếu
Lưu đồ giai đoạn 6: lập danh mục, kiểm thiếu và lập bộ hồ sơ hoàn công.

Trên công trường thực tế: bốn lỗi hồ sơ nghiệm thu hay bị trả

  1. Sửa trực tiếp trên biên bản đã in. Lần xuất sau, chỗ sửa mất. Nguyên tắc của add-in là chỉ sửa dữ liệu gốc, vì phiếu được dựng lại mỗi lần xem trước hoặc xuất.
  2. Giờ nghiệm thu chồng nhau. Cùng một tổ giám sát không thể nghiệm thu hai vị trí trong cùng khung giờ. Làm tay rất khó thấy, chạy kiểm tra thì hiện ngay.
  3. Phiếu yêu cầu nghiệm thu ghi ngày sau ngày nghiệm thu. Lỗi trình tự này làm cả bộ hồ sơ mất giá trị khi thanh tra.
  4. Tiêu chuẩn viện dẫn đã hết hiệu lực. Chép từ dự án cũ sang là dính. Sổ tiêu chuẩn có cột tình trạng hiệu lực để cảnh báo.

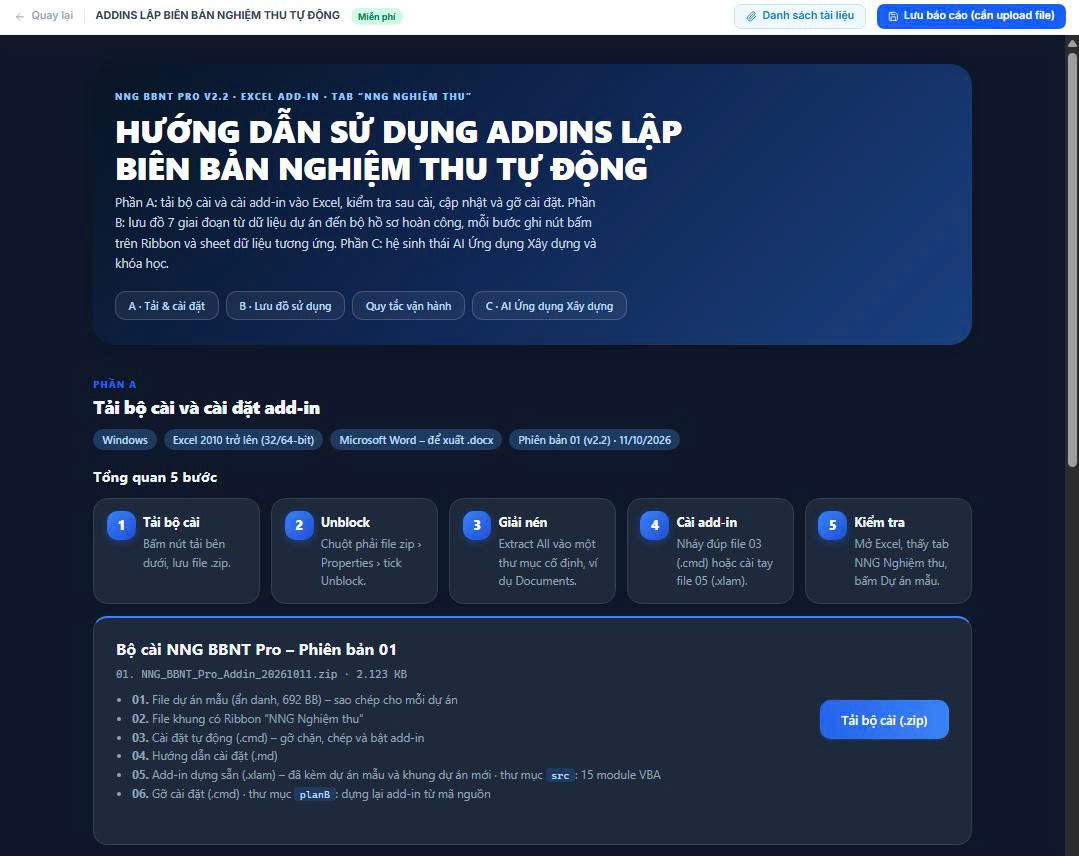

Trang hướng dẫn tải và cài đặt add-in lập biên bản nghiệm thu
Trang hướng dẫn: tổng quan 5 bước cài đặt và nội dung bộ cài.

Cài đặt add-in lập biên bản nghiệm thu trong 5 bước

  1. Tải bộ cài dạng .zip tại trang công cụ.
  2. Gỡ chặn file zip: chuột phải, chọn Properties, tick Unblock, bấm OK.
  3. Giải nén bằng Extract All vào một thư mục cố định, ví dụ Documents.
  4. Cài add-in: đóng hết Excel, nháy đúp file cài đặt .cmd. Nếu Windows hiện cảnh báo, bấm More info rồi Run anyway. Máy công ty chặn file .cmd thì cài tay file .xlam qua File, Options, Add-ins.
  5. Kiểm tra: mở Excel, thấy tab NNG Nghiệm thu, bấm Dự án mẫu.

Add-in này phù hợp với ai, chưa phù hợp với ai?

Phù hợp nếu bạn:

  • Là kỹ sư QA/QC, giám sát, kỹ sư hồ sơ đang lập biên bản nghiệm thu bằng Word hoặc Excel thủ công.
  • Phụ trách hồ sơ hoàn công và cần biết còn thiếu biên bản nào.
  • Muốn có một dự án mẫu đầy đủ để tham khảo cách tổ chức dữ liệu nghiệm thu.

Chưa phù hợp nếu bạn:

  • Dùng máy Mac hoặc Excel Online. Add-in chạy trên Excel cho Windows.
  • Mong add-in tự điền số liệu đo. Số đo phải lấy từ hiện trường.
  • Làm ở công ty khóa macro bằng chính sách và chưa được bộ phận IT cho phép.

Câu hỏi thường gặp

Add-in NNG BBNT Pro có mất phí không?

Bộ cài tải miễn phí tại tools.xaydung.ai sau khi bạn đăng ký tài khoản. Gói cài kèm dự án mẫu, hướng dẫn cài đặt và mã nguồn VBA.

File dự án gửi cho chủ đầu tư có an toàn không?

File dự án là định dạng .xlsx, không chứa macro, nên gửi cho đồng nghiệp hay chủ đầu tư đều mở được bình thường. Phần macro nằm trong add-in cài trên máy bạn.

Không thấy tab NNG Nghiệm thu sau khi cài thì làm gì?

Vào File, Options, Add-ins, kiểm tra NNG_BBNT_Pro đã được tick. Nếu add-in nằm trong mục Disabled Items thì bật lại. Trường hợp Excel báo đã chặn macro, hãy gỡ chặn file zip, giải nén lại rồi cài đè.

Gỡ add-in có mất dữ liệu dự án không?

Không. Dữ liệu dự án nằm trong file .xlsx riêng, không bị ảnh hưởng khi gỡ hay cập nhật add-in. Bản mới cài đè lên bản cũ bằng cách chạy lại file cài đặt.

Tải add-in và mở dự án mẫu trong hôm nay

Nếu bạn đang có một đợt nghiệm thu sắp trình ký, hãy thử nhập mười dòng nhật ký đầu tiên và bấm Kiểm tra.

Tải add-in lập biên bản nghiệm thu NNG BBNT Pro tại tools.xaydung.ai: đăng ký tài khoản, tải bộ cài, cài theo 5 bước và bấm Dự án mẫu.

Dùng thêm công cụ miễn phí và học cách tự làm ra chúng

NNG BBNT Pro là một mắt xích trong hệ thống quản trị dự án bằng dữ liệu của xaydung.ai. Khi đã xuất được bộ biên bản đầu tiên, bạn có hai hướng đi tiếp:

  1. Trải nghiệm thêm các công cụ miễn phí dành cho kỹ sư xây dựng: mở kho công cụ tại tools.xaydung.ai và chọn công cụ đúng với đầu việc bạn đang làm.
  2. Học cách tự tạo ra những công cụ như thế này cho chính công việc của mình: xem chương trình Ứng dụng AI vào Quản lý Xây dựng, 07 buổi học mà sản phẩm cuối khóa là công cụ do chính học viên tự dựng.
Lên đầu trang
